K様邸【才色兼備】~スタイリッシュな外観に、木の暖かさが映えるお家~

3.4地鎮祭

晴天の中地鎮祭が滞りなく終了いたしました。

お施主様のご多幸と、工事の安全を祈願して

いよいよK様の「理想の暮らし」を叶える家作りが始まります。

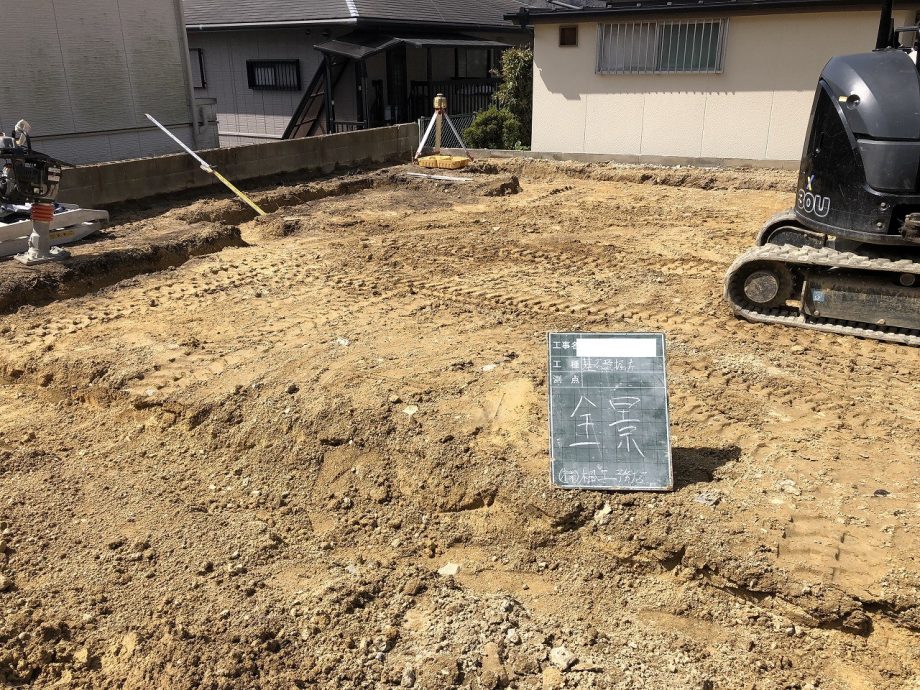

3.22基礎着工

いよいよ工事が始まりました!

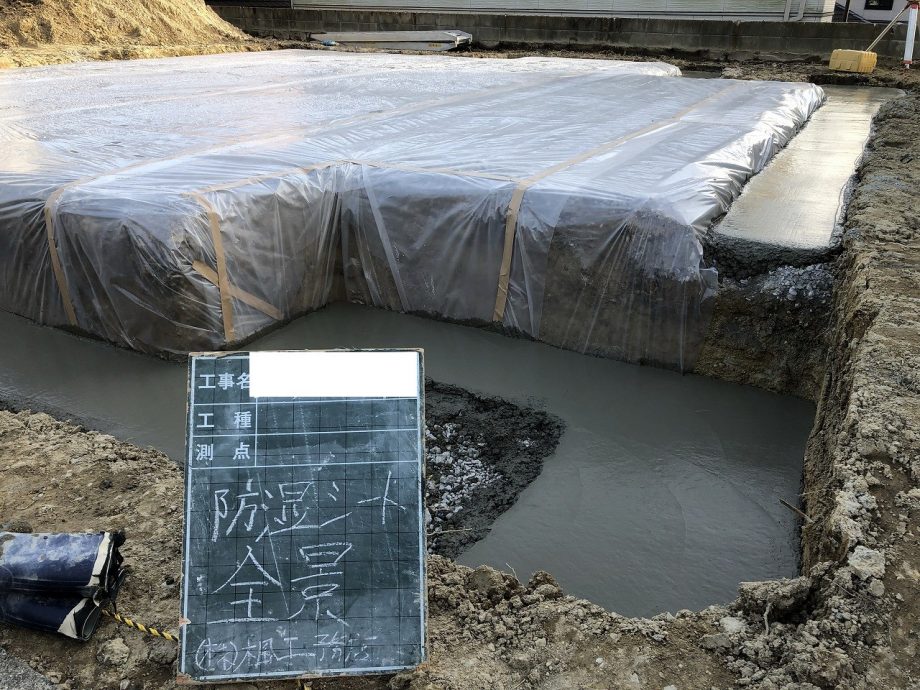

しっかりと転圧した後は、防湿シートで養生します!

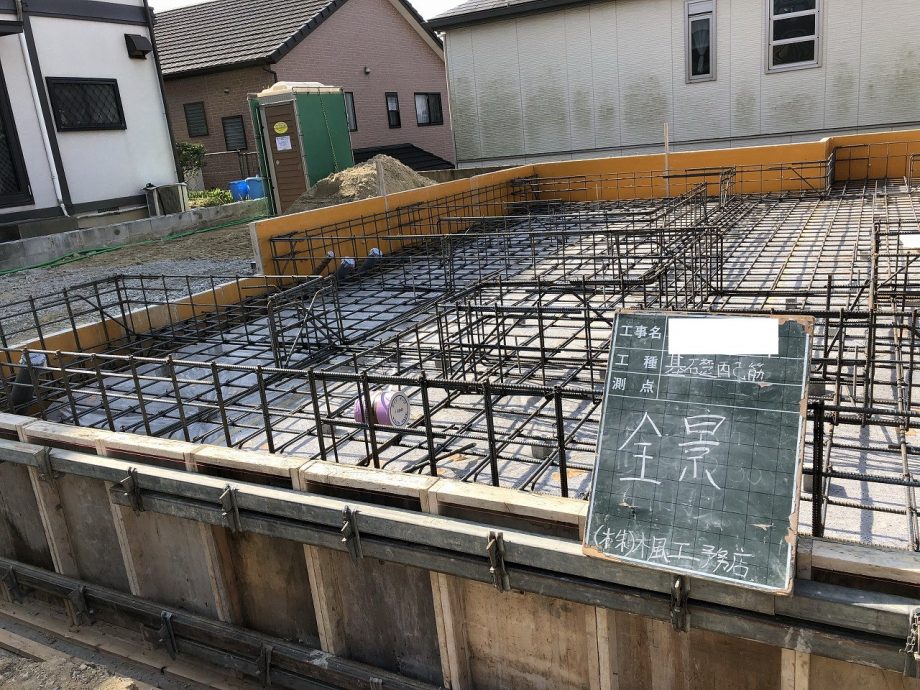

3.26~配筋

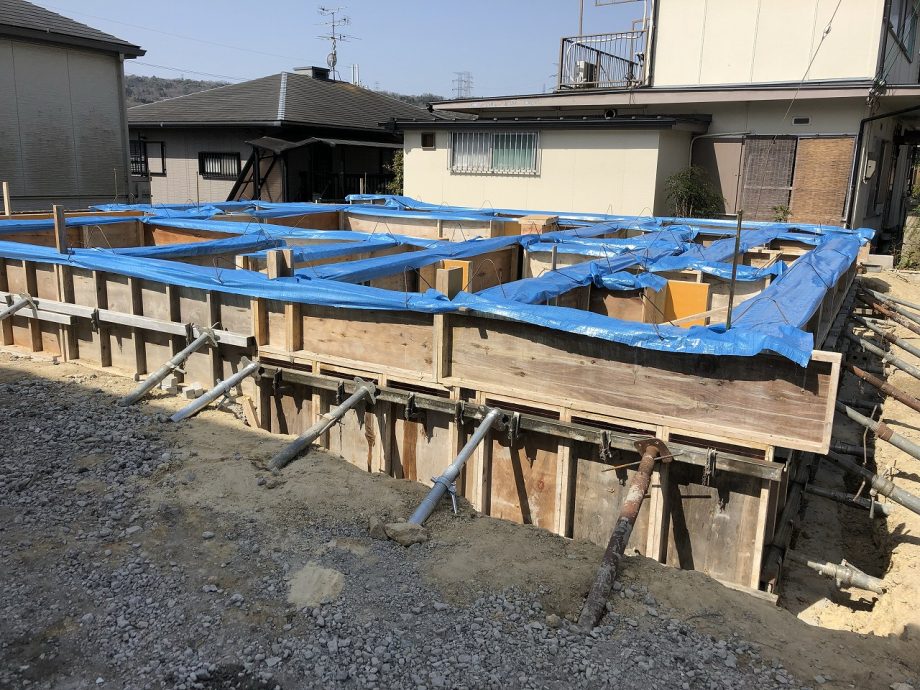

基礎の配筋が組まれたら、 次はコンクリートを流し込むために型枠が組まれます!

4.21上棟工事

本日は、晴れ!(^^)

上棟工事を開始していきます!!

「今日も一日ご安全に!」

夕方には上棟式を行い、しっかりとお清めを済ませ、工事の安全をみんなでお祈りいたしました。

晴天に恵まれ無事に上棟を行うことが出来ました。

K様、本日は誠におめでとうございました!!

5.7~防水工事

バルコニーの防水工事が完了致しました!

工事はどんどん進んでまいります!

5.14~サッシ取り付け

サッシの取り付けが行われました!

続いて断熱工事、フロア貼りへと進んでいきます。

5.21~フロア貼り

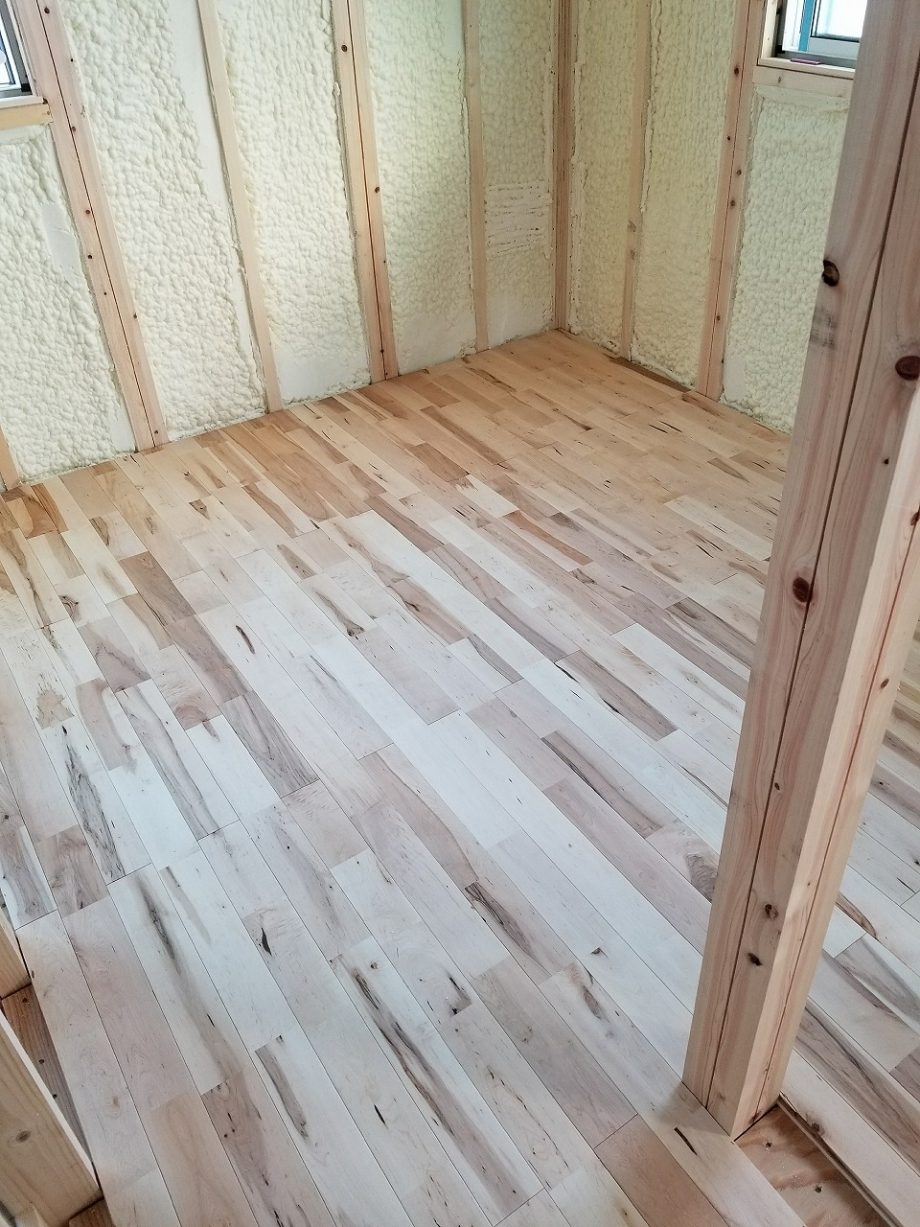

フロアが貼られております!

無垢の素材がとてもかっこいいですね!^^

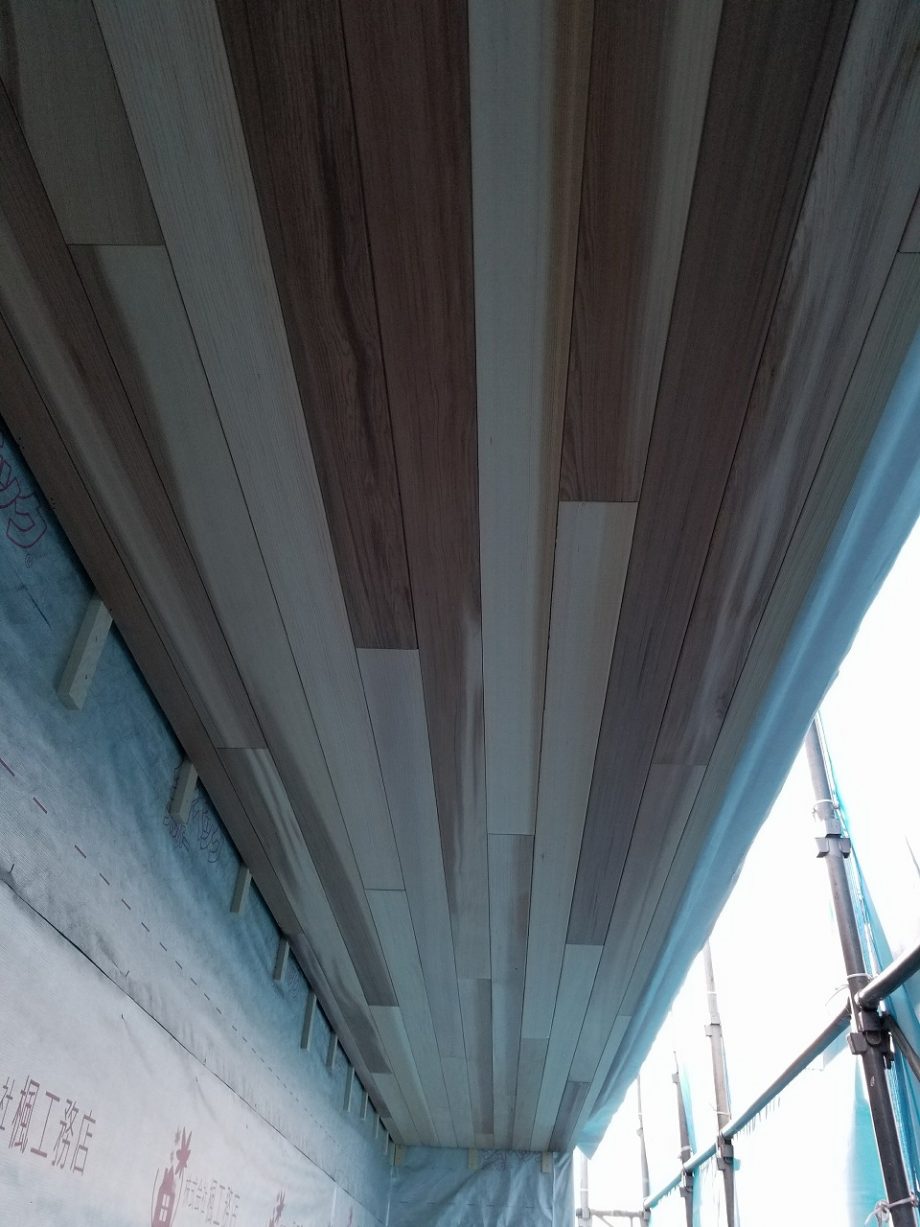

5.28~軒天施工

大工さんが軒天の施工を行うと、

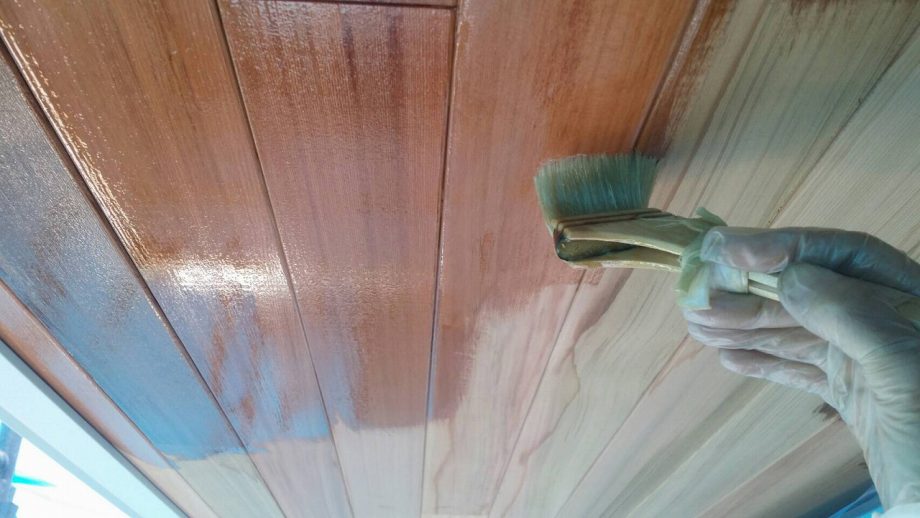

次は塗装屋さんの出番です!

ムラなく均等に塗料を塗っていきます!

6.4~外装下地検査

外部の工事も進んでいます!

透湿防水シートを貼り、

第三者機関と共にシートの破れや隙間がないかを

しっかりチェックしていきます。

6.18~ボード施工

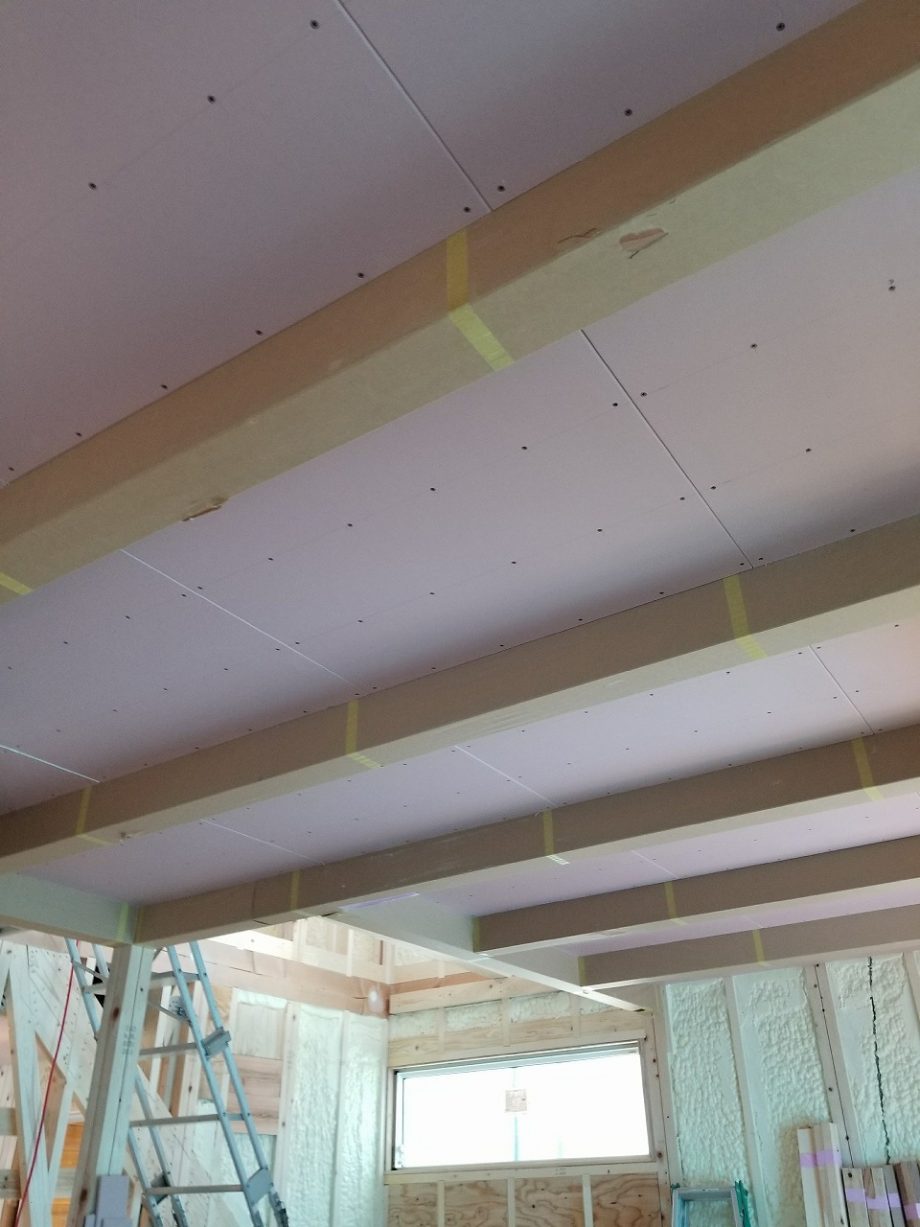

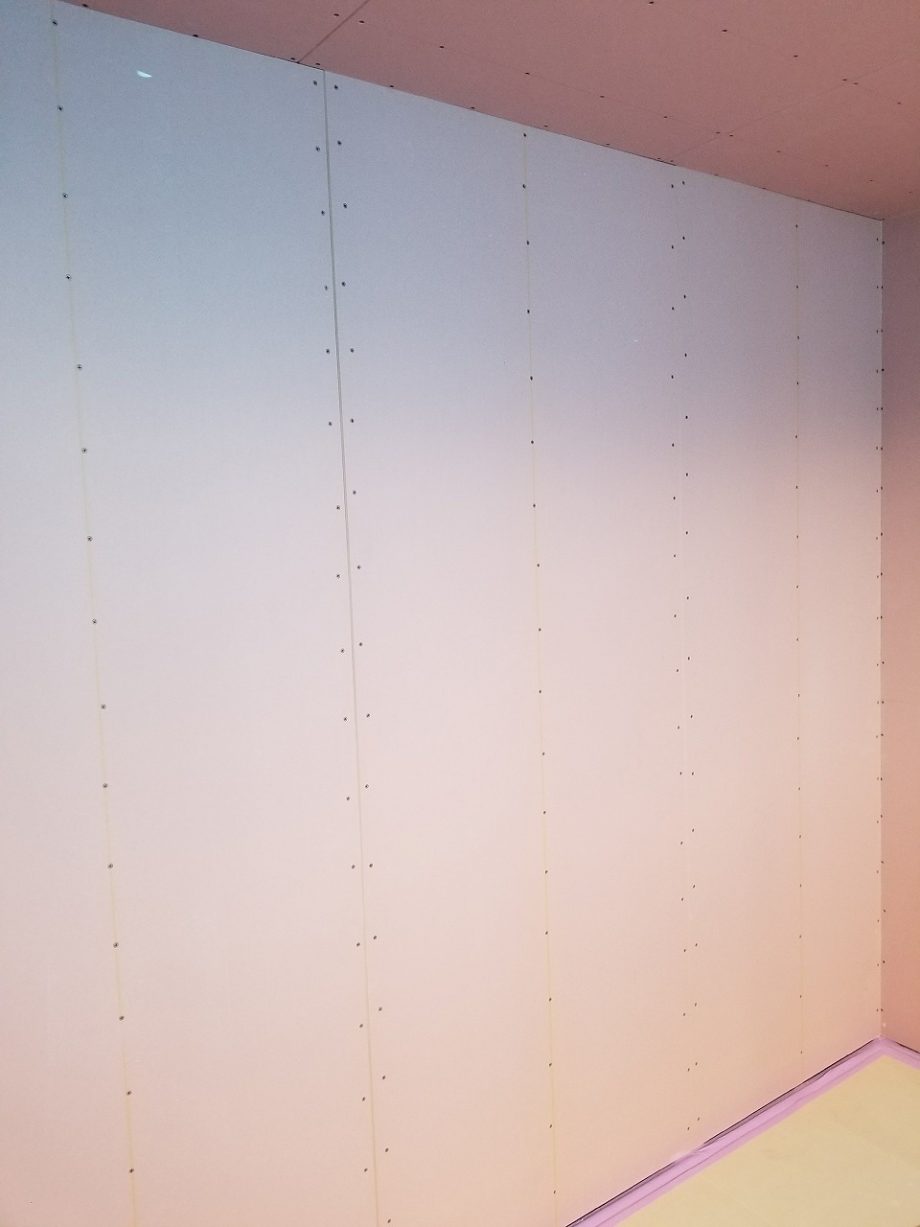

天井と壁にプラスターボードを貼っていきます。

大工さんの工事も終盤に差し掛かってきました!

6.25~塗装工事

塗装屋さんの登場です!

笠木やカウンターなどの塗装を行います。

ムラが出ないように、しっかりと水拭きしてから

丁寧に塗っていきます。

7/2~クロス施工

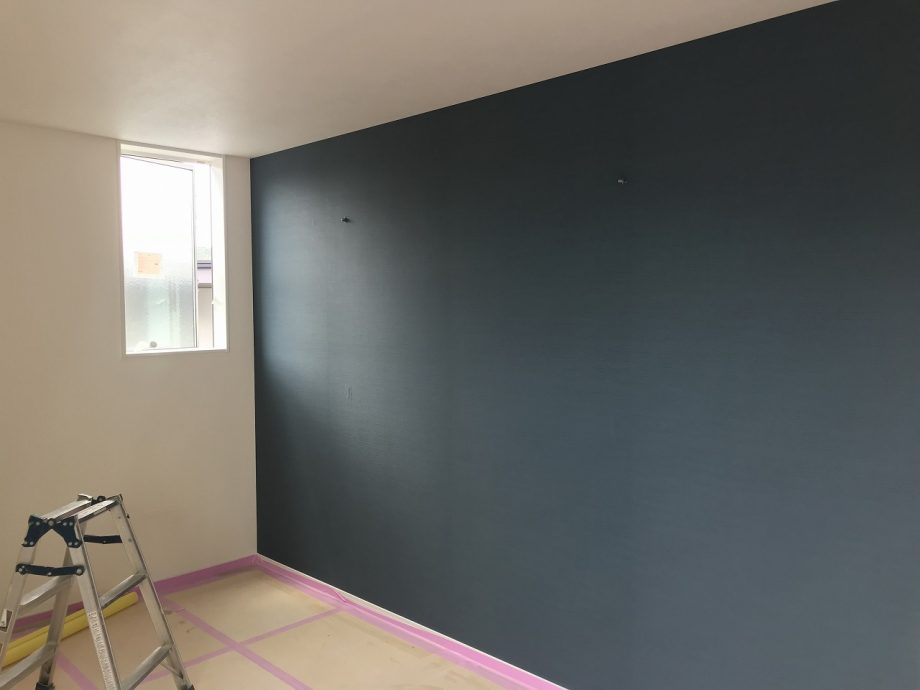

クロスが貼られました!

アクセントクロスがとっても素敵です^^

7.9~タイル工事

玄関土間のタイルが貼られました!

かっこよく仕上がっております!!

仕上げ工事もあと少しです^^

7.23~ホルム検査

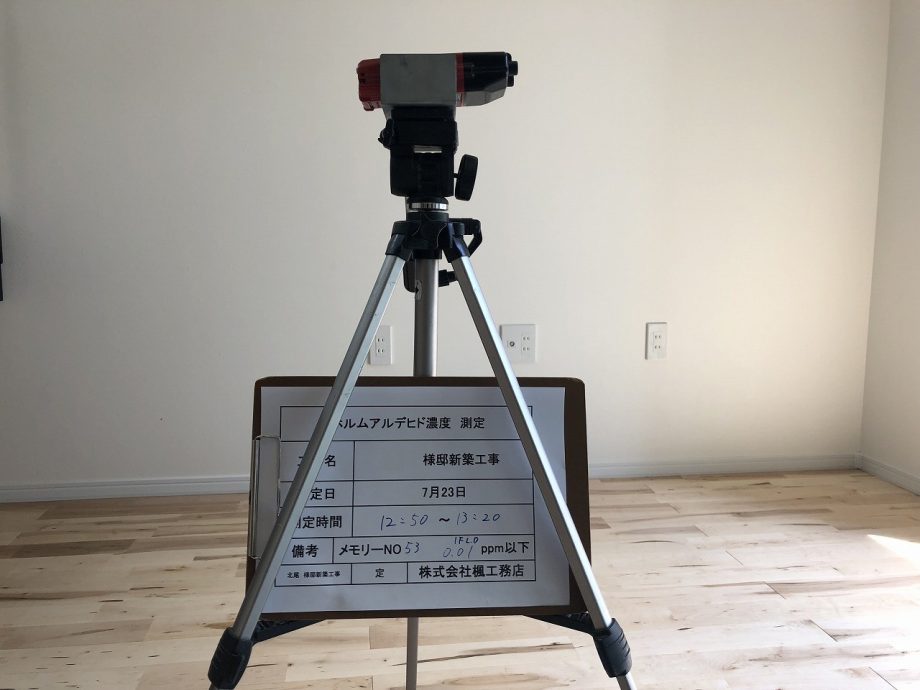

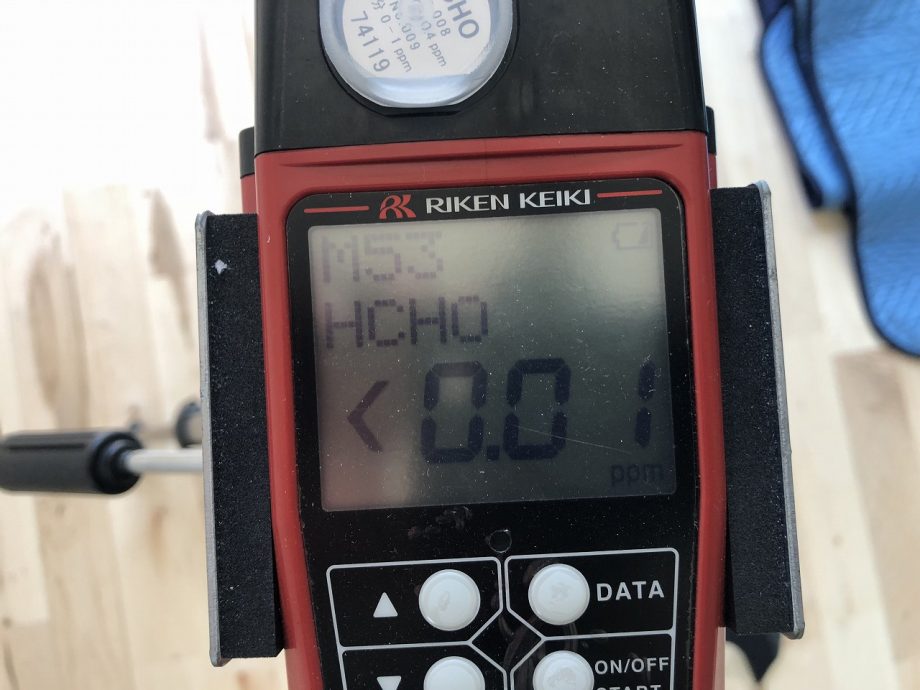

ホルムアルデヒド検査を行いました!

シックハウス症候群の大きな原因と言われるホルムアルデヒド(>_<)

お施主様に安心、安全に暮らしていただくためには目に見える根拠が必要・・

なのでお引渡し前にきちんと検査を行います!

基準値は0.08以下ですが・・・今回も安心の結果です^^

8.4お引き渡し式

工事も無事に終わり、お引き渡し式を行いました!
K様と弊社で一緒に進めてきたお家作りは一旦終了ですが、
ここから永いお付き合いの始まりです。
これからもどうぞ宜しくお願い致します!

K様、本当におめでとうございました(*^^*)
