K様邸【光×デザイン×家事導線】 リビングから繋がる、心地いいお家

12.23地鎮祭

晴天の中地鎮祭が滞りなく終了いたしました。
お施主様のご多幸と、工事の安全を祈願していよいよK様の「理想の暮らし」を叶える家作りが始まります

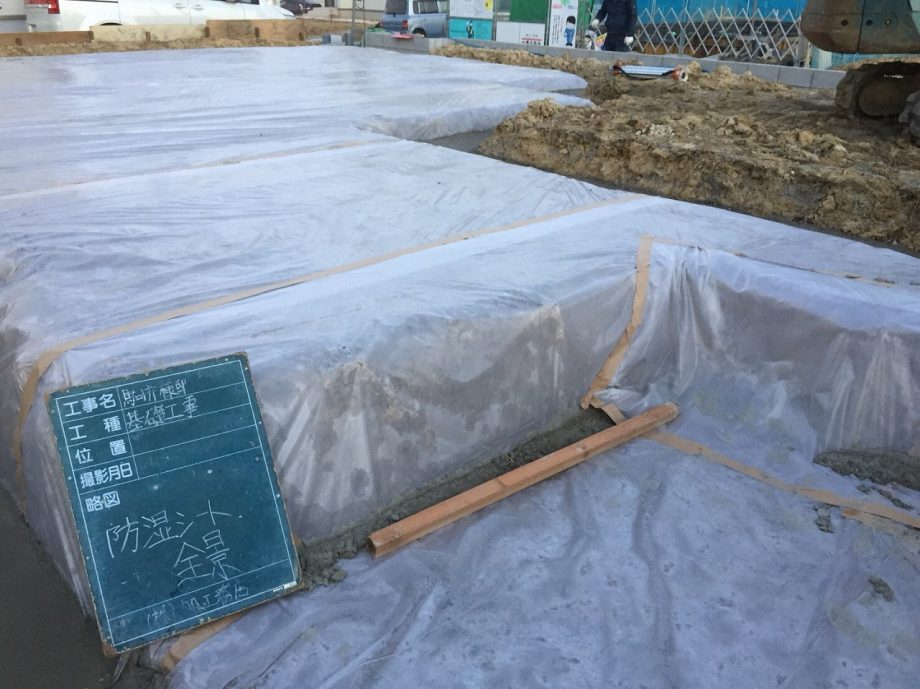

1.20基礎着工

基礎工事着工です!まずはお家の外周ラインをスプレーで出していき、

ラインに沿って掘っていきます。

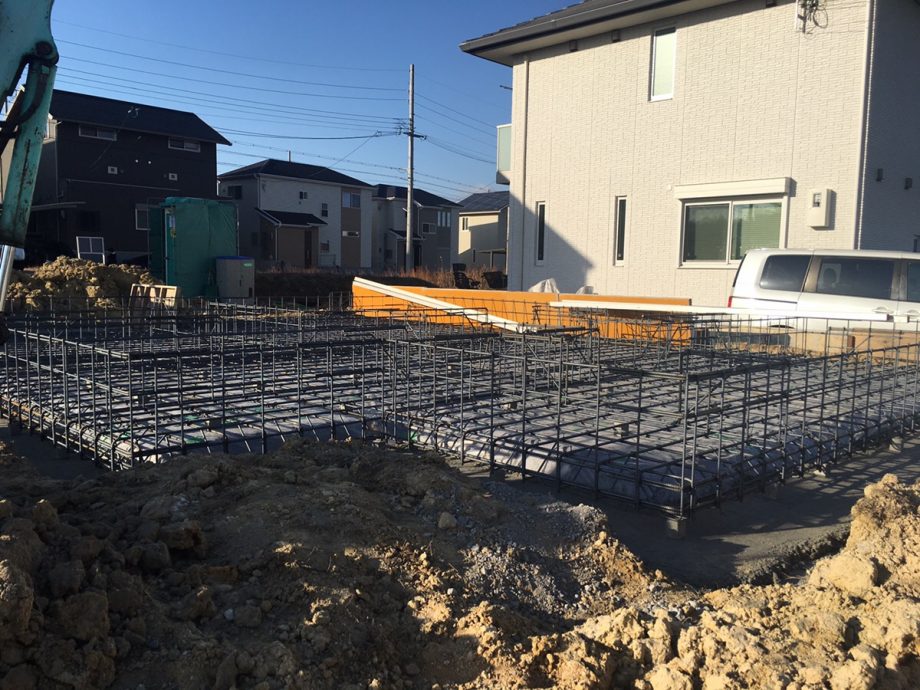

1.26配筋工事、検査

配筋工事が完了して、配筋検査を行いました!今回も難なくパスです。
しっかりと検査した後は、コンクリートを流していく準備をします!

2.8レベルチェック

コンクリート打設後、しっかりと固まったことを確認した後
型枠を解体し、誤差がないかレベルチェックを行います!

2.13土台伏せ工事

土台工事を行いました!

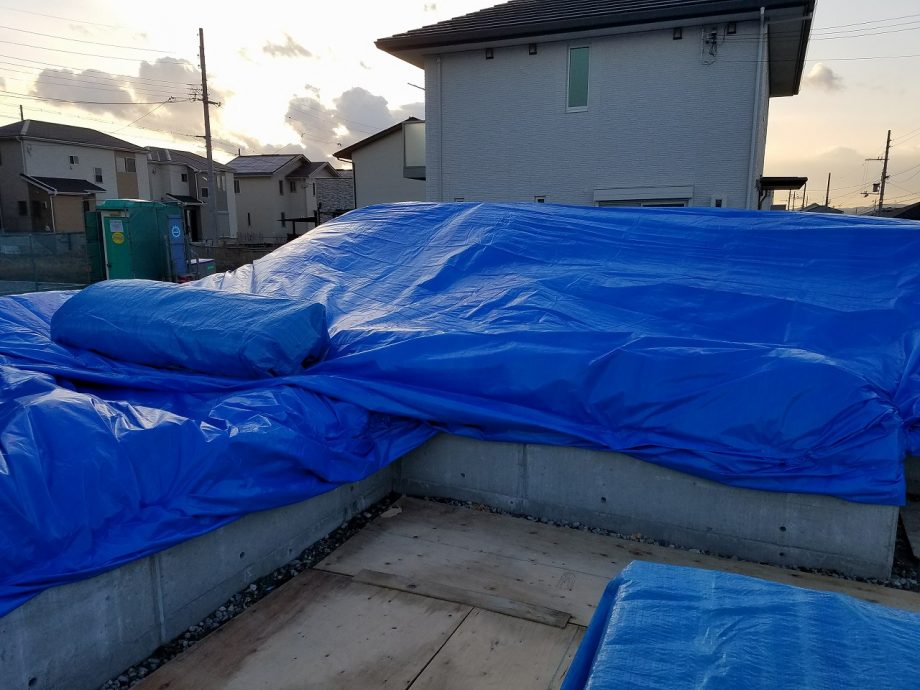

完了後はブルーシートで覆い、上棟工事に備えます(^^)

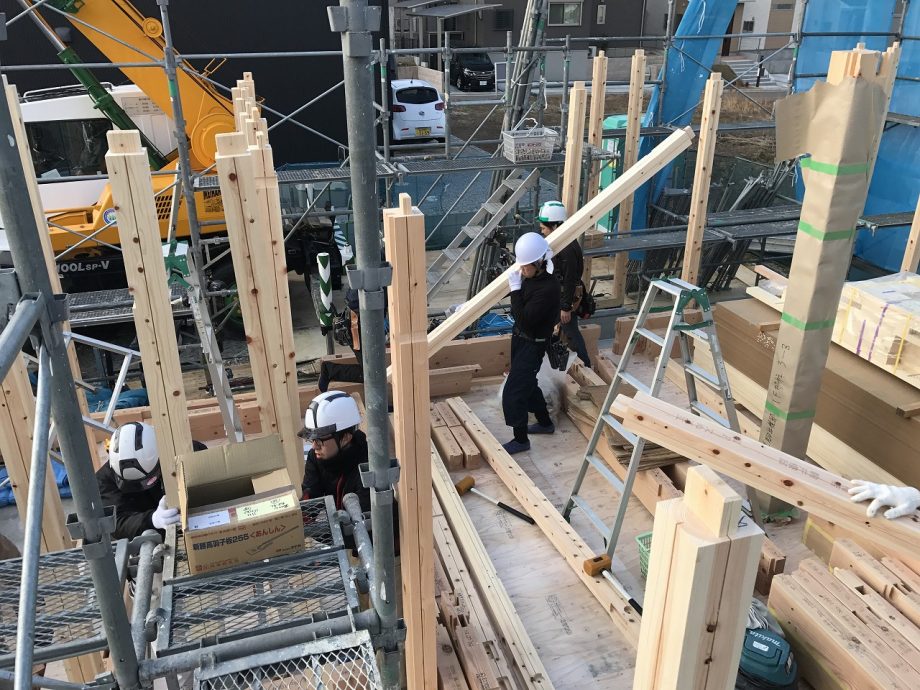

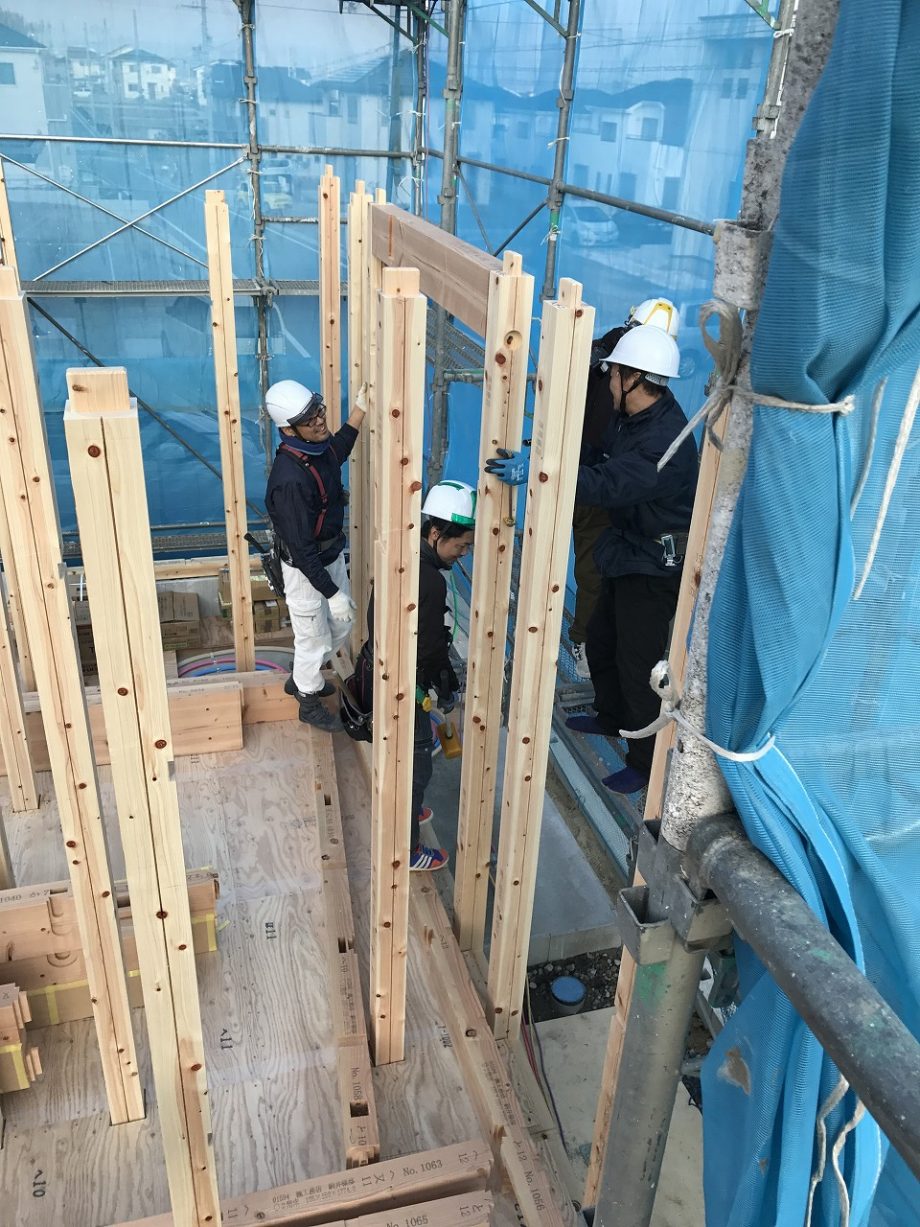

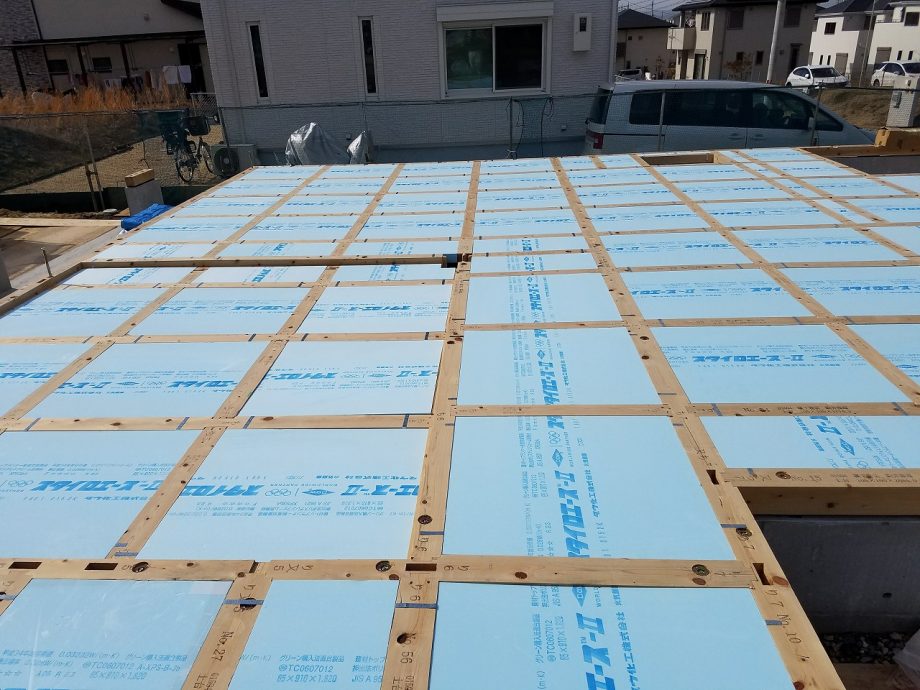

2.17上棟工事

工事後に上棟式を行い、しっかりとお清めを済ませ、工事の安全をみんなでお祈りいたしました。
晴天に恵まれ無事に上棟を行うことが出来ました。
K様、本日は誠におめでとうございました!!

2.26

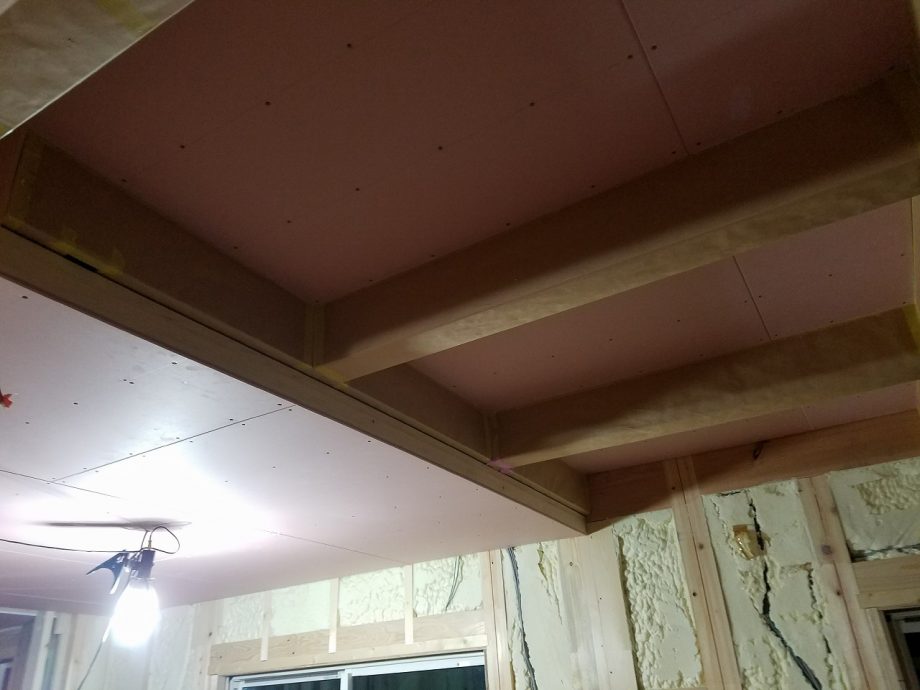

上棟後も工事はどんどん進んでおります!

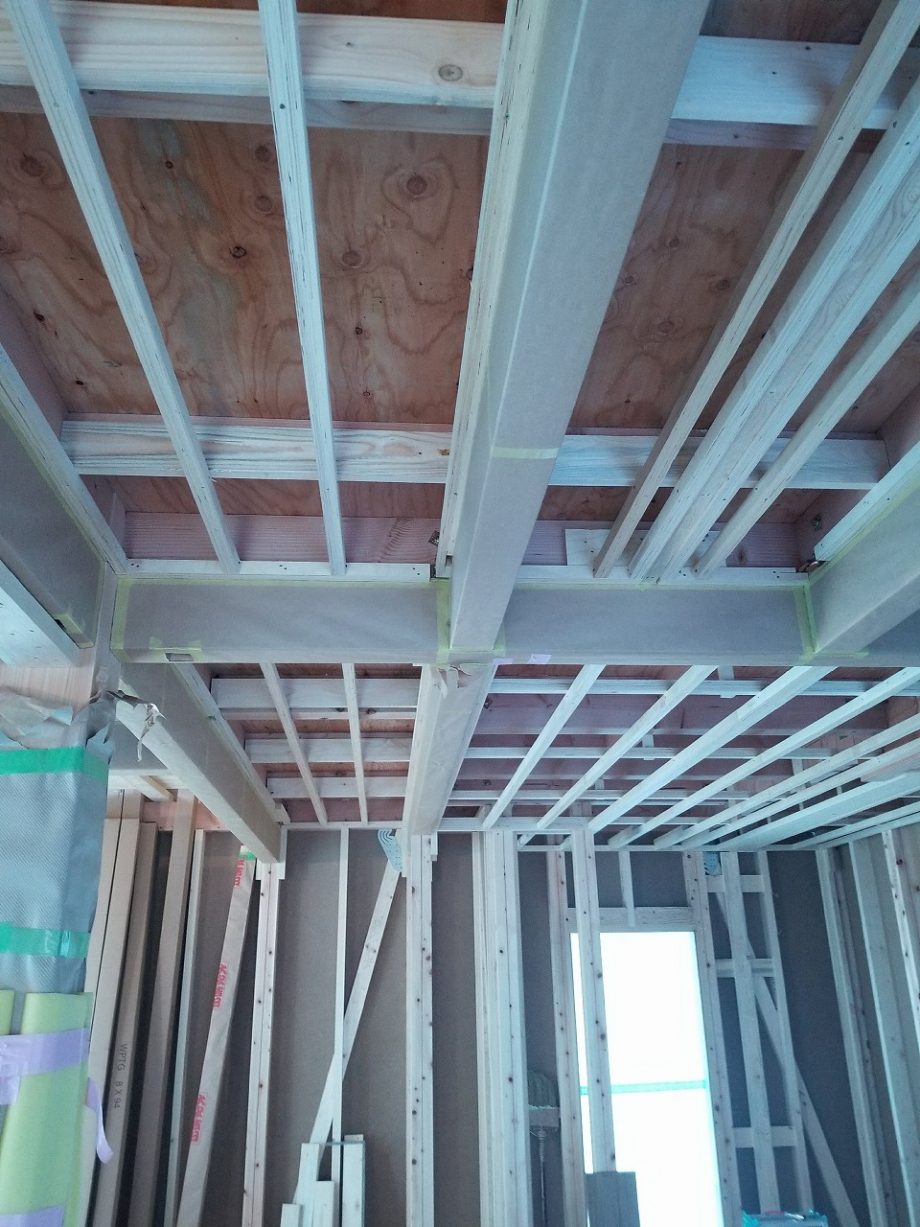

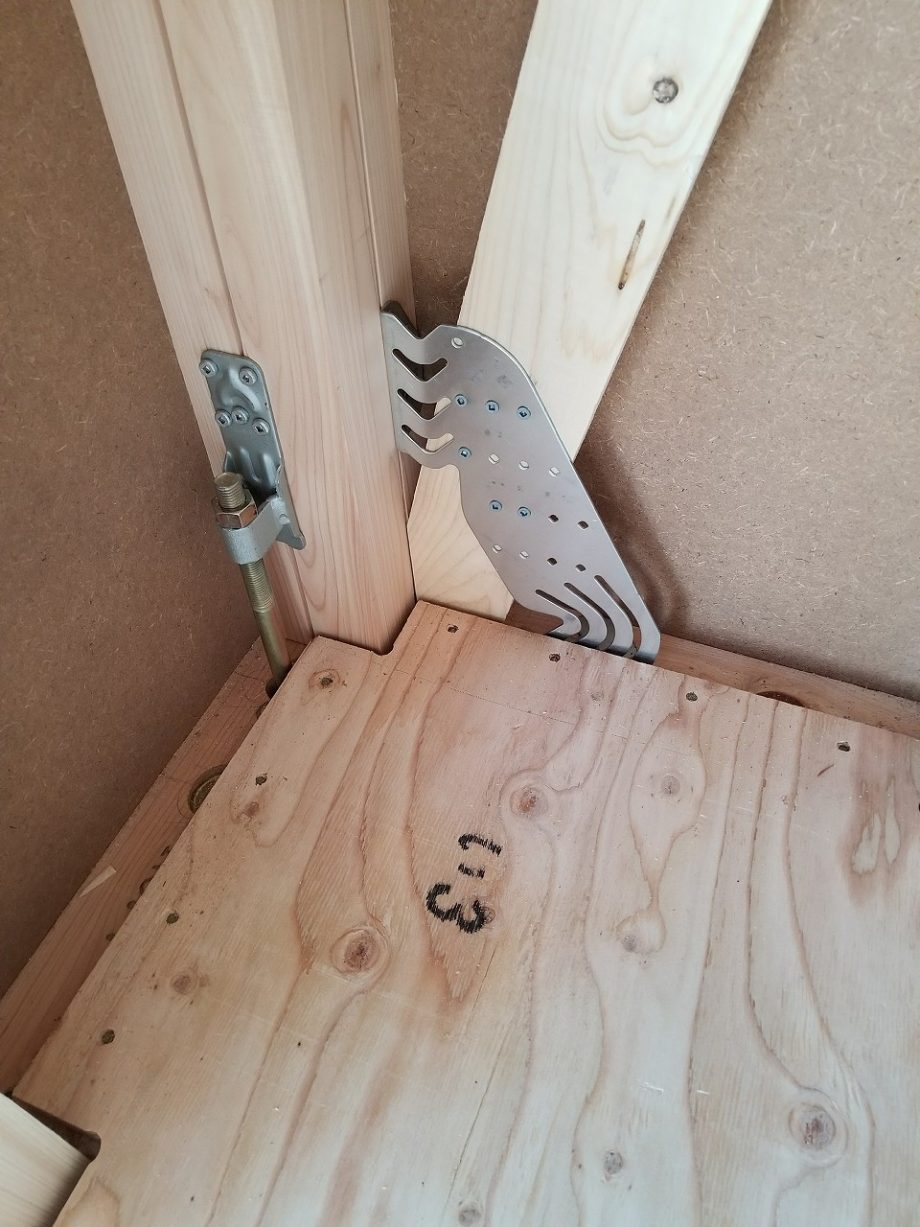

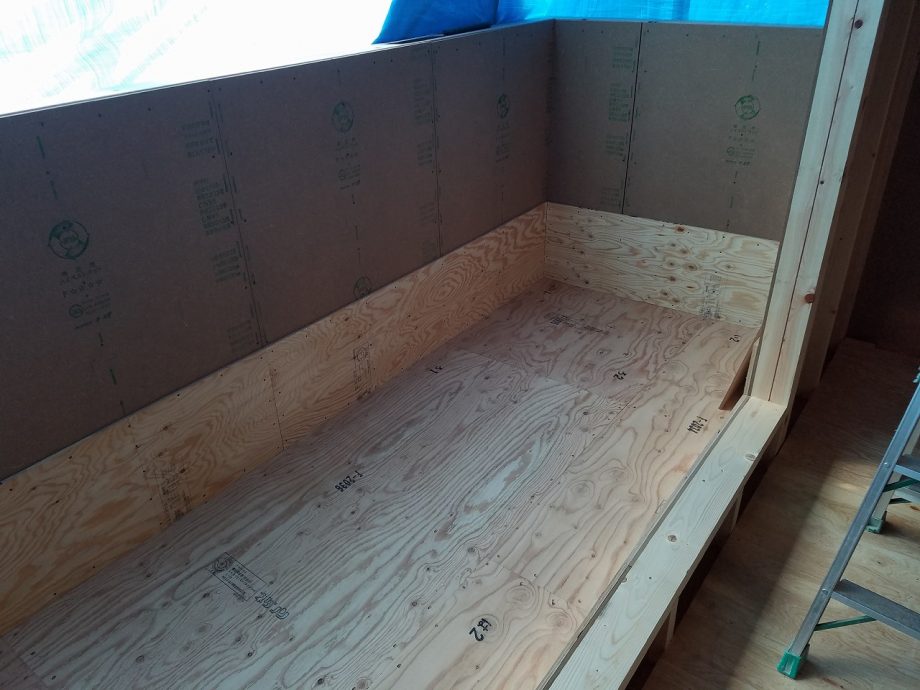

耐震金物、バルコニー立ち上がり下地、通気層のダンボール施工を行い
続いては断熱工事に進んでまいります^^

3.5

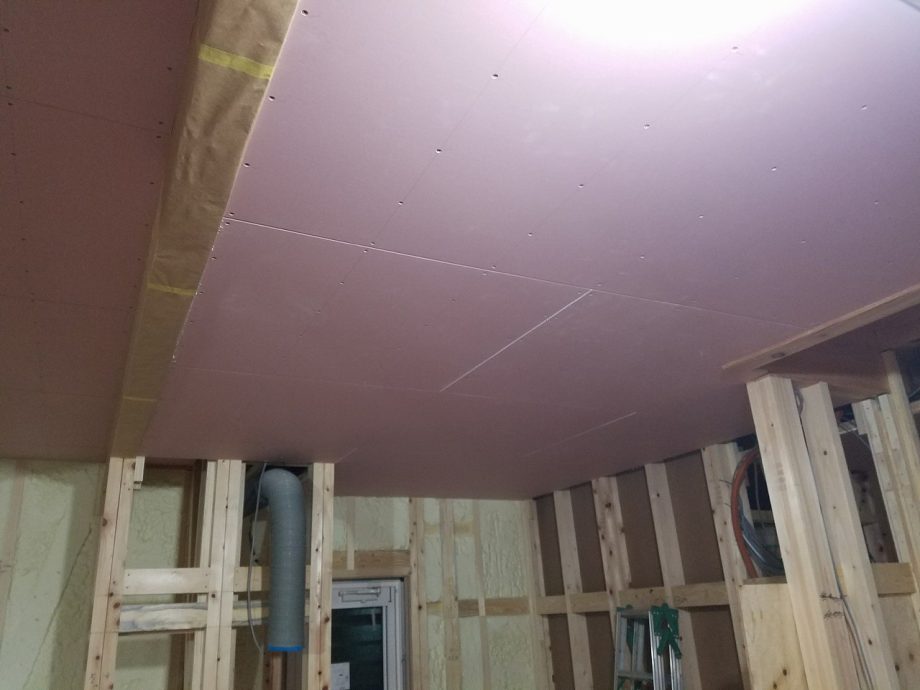

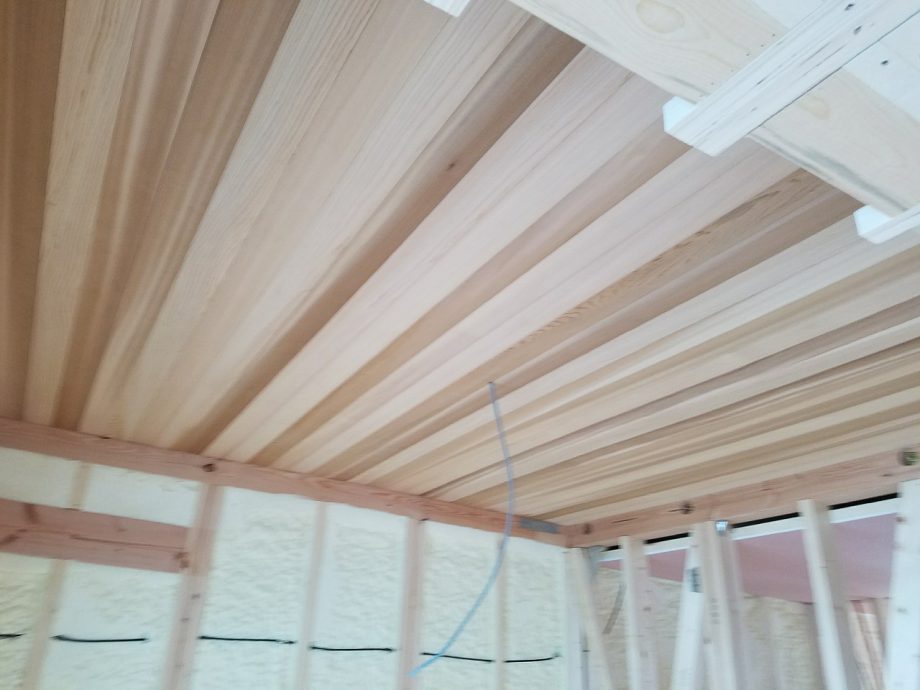

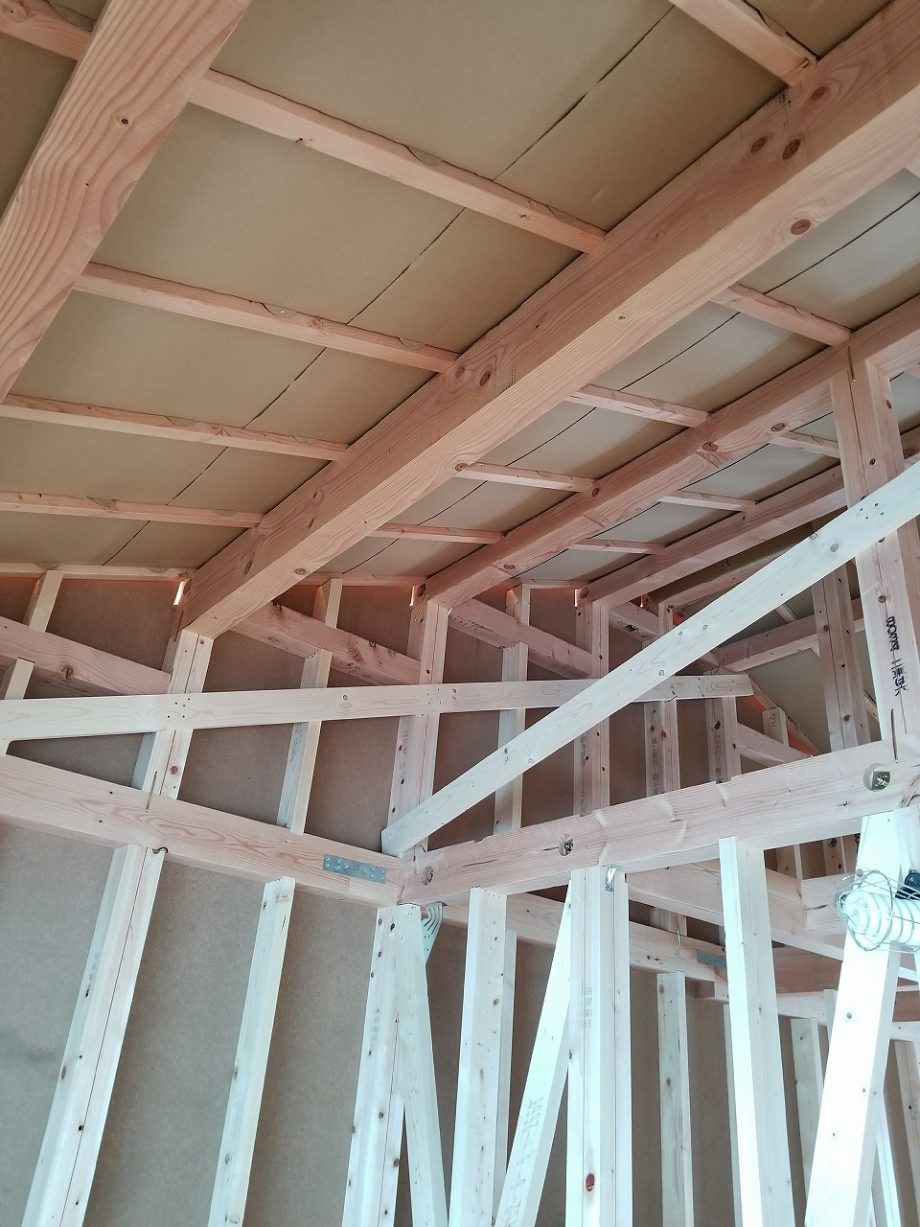

天井下地、屋根裏通気層の施工が完了いたしました。
続いては断熱工事を行なってまいります!

3.12

断熱工事が完了し、

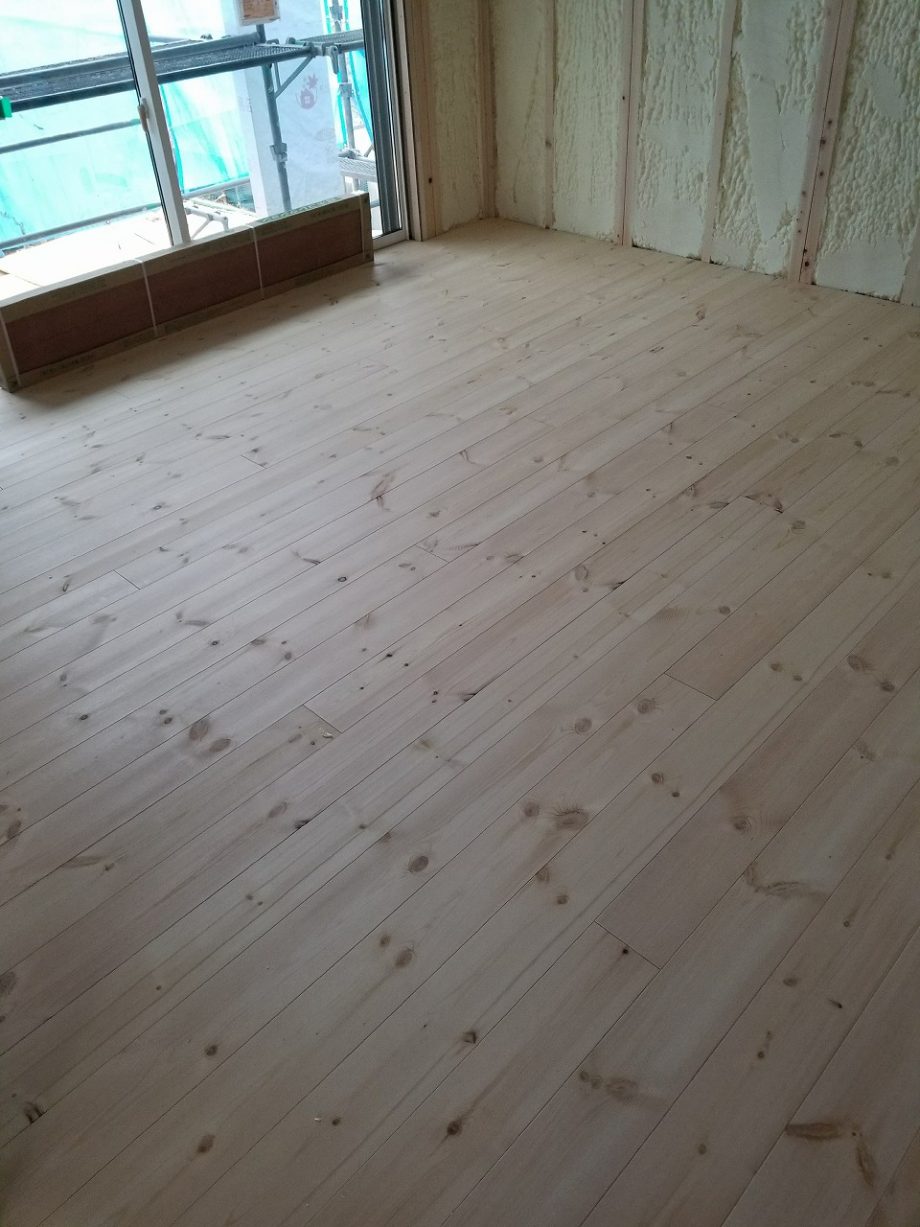

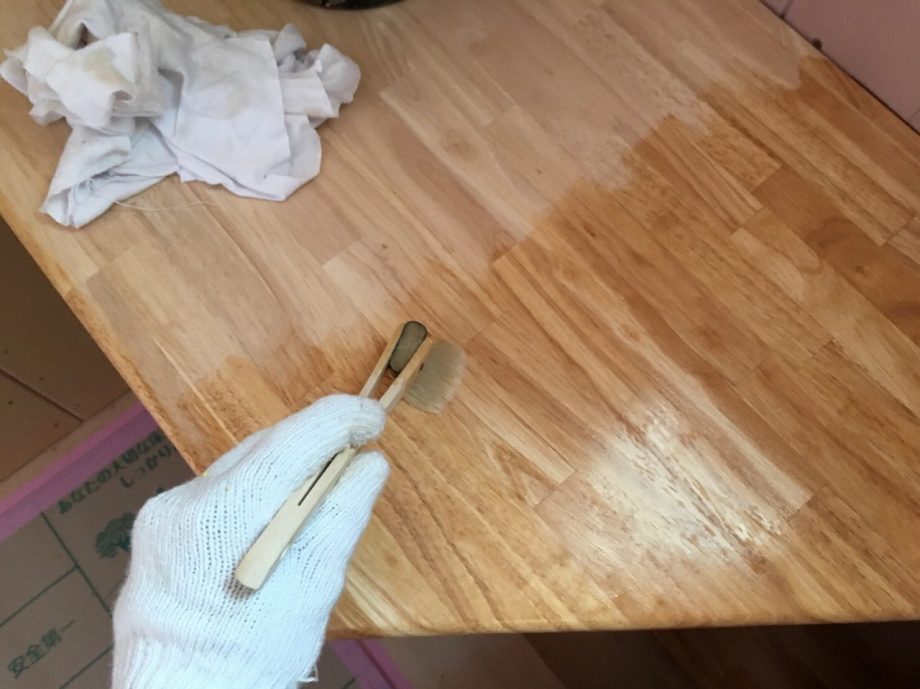

フロアの施工を行なっております!

3.19

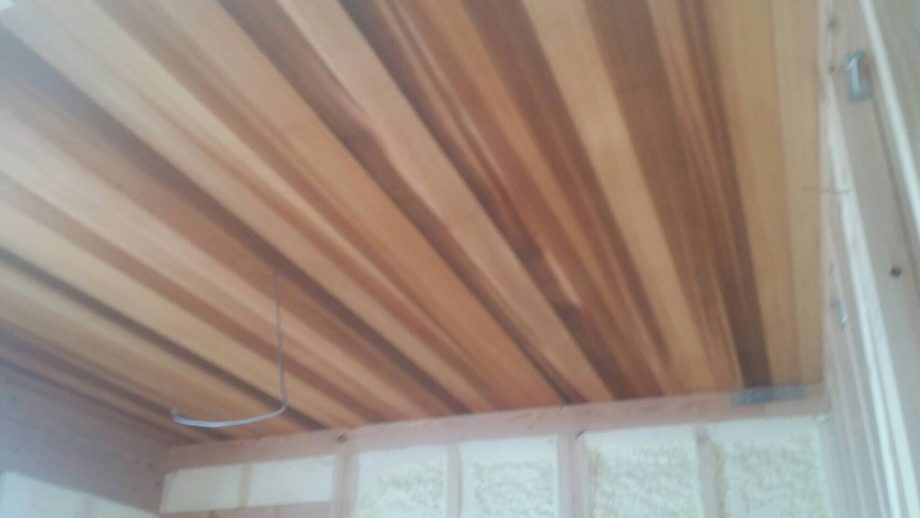

天井ボード、軒天の施工を行なっております!
どんどん工事は進んでまいります^^

3.26

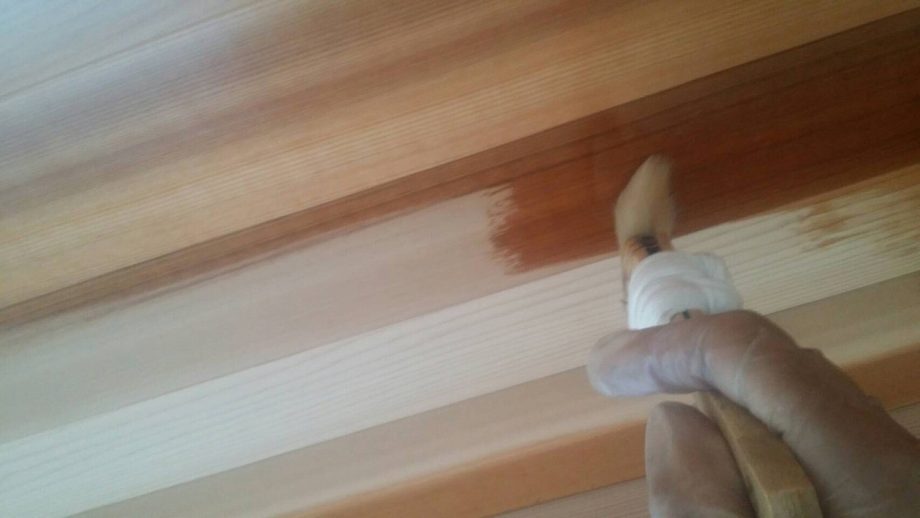

内部塗装工事を行なっております!
ムラのないよう丁寧に仕上げてまいります。

4.9

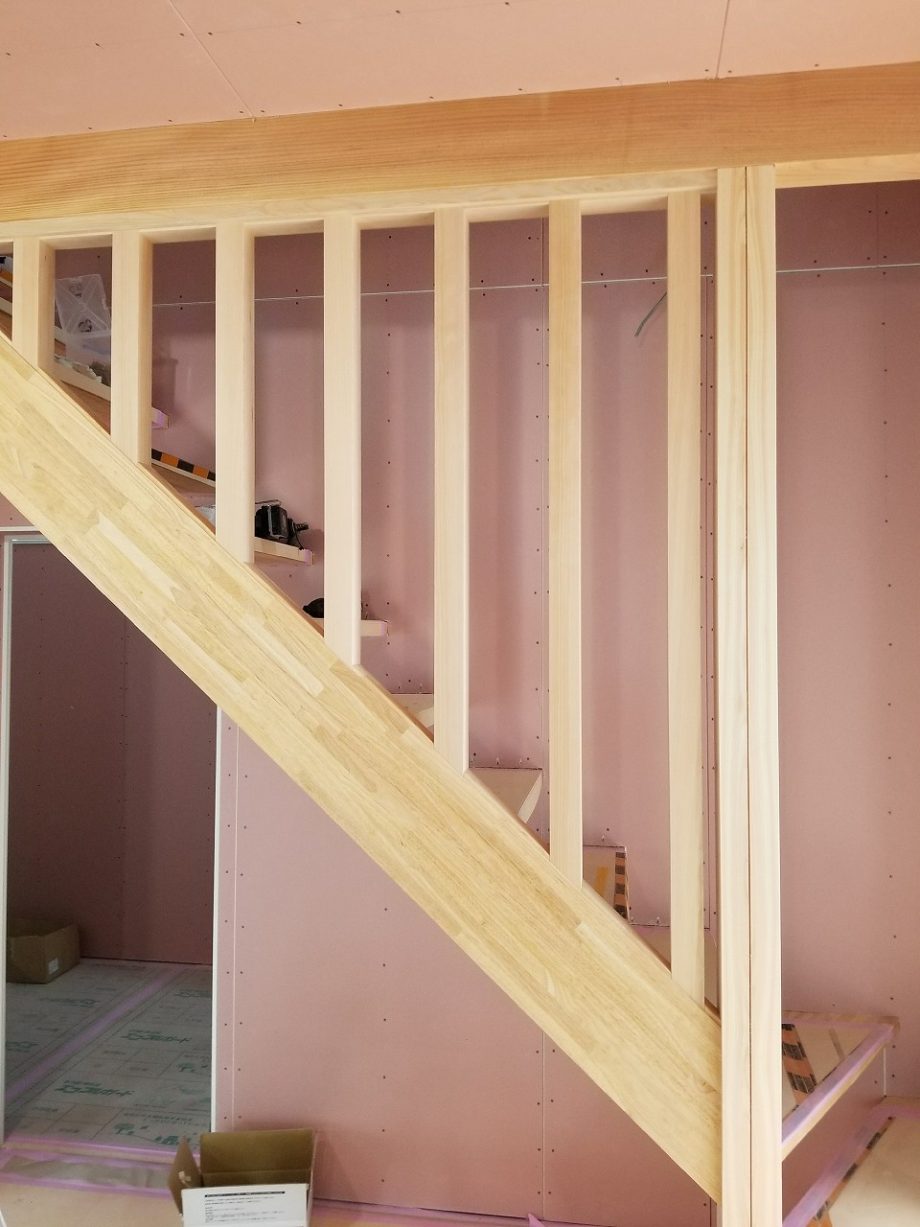

階段格子の設置を行いました!
斜めの側板に格子を乗せる、大工さんの力作です(^^)

4.23

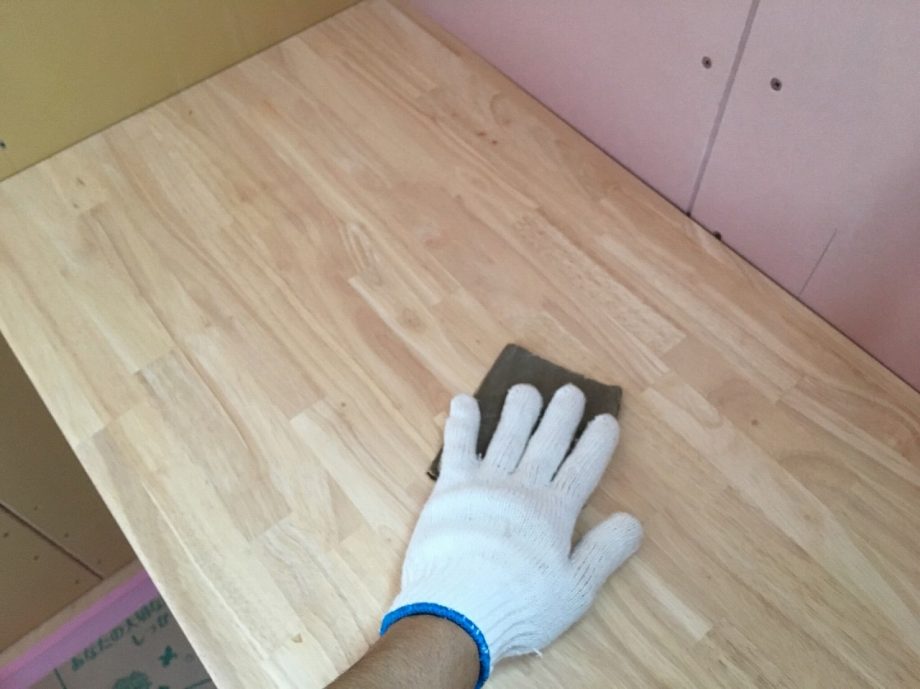

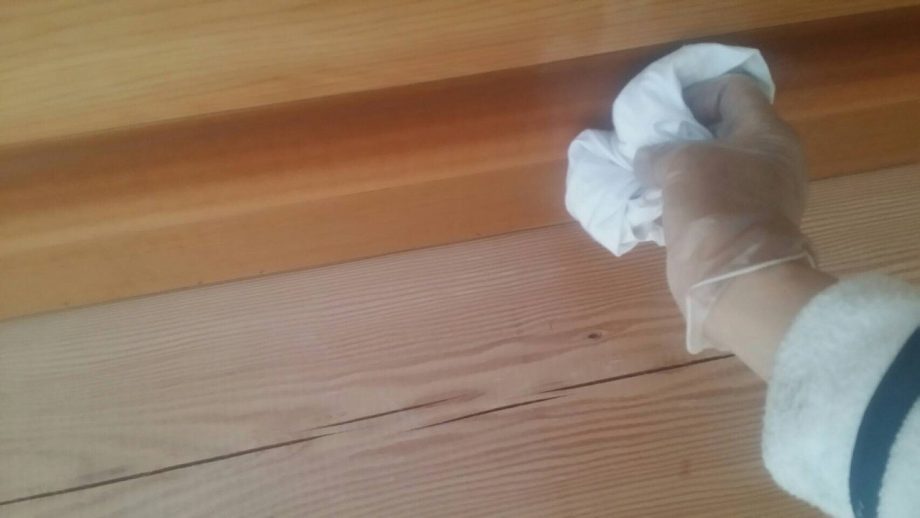

内部塗装工事が完了いたしました^^
続いてクロス工事など仕上げ工事を行ってまいります!

4.30

玄関タイルの施工をおこないました!
しっかり目地が通っていて、
とってもきれいです(*^_^*)

5.8

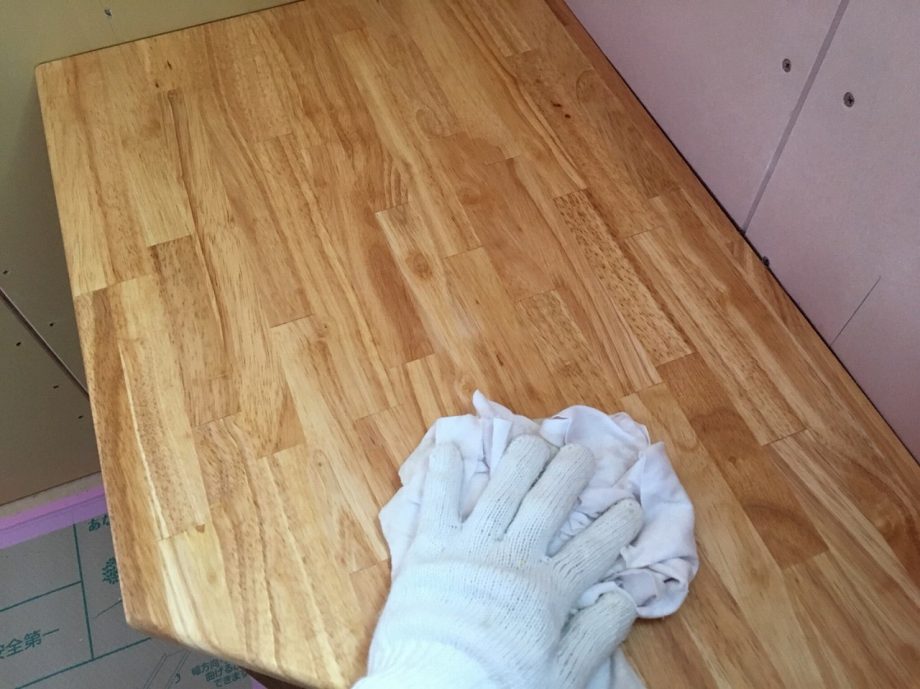

クロス工事が完了いたしました!
とても丁寧に仕上げて下さっております^^

続いて美装工事に進んでいきます!

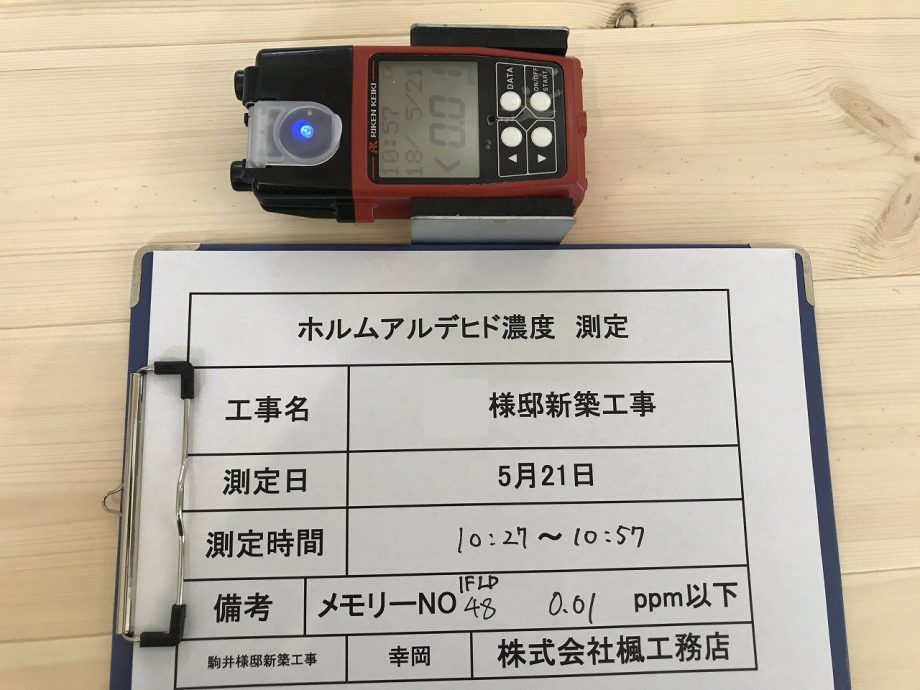

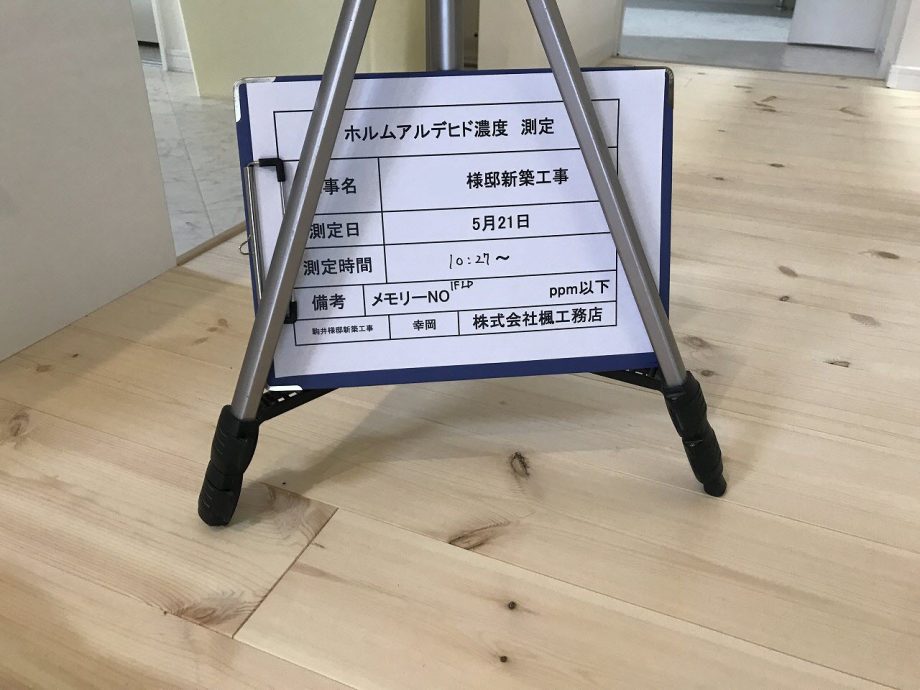

6.16ホルムアルデヒド検査

シックハウス症候群の大きな原因と言われるホルムアルデヒド(>_<)
お施主様に安心、安全に暮らしていただくためには目に見える根拠が必要・・
なのでお引渡し前にきちんと検査を行います!
基準値は0.08以下ですが・・・今回も安心の結果です☆

6.24お引渡し式

工事も無事に終わり、お引き渡し式を行いました!
K様と弊社で一緒に進めてきたお家作りは一旦終了ですが、
ここから永いお付き合いの始まりです。
これからもどうぞ宜しくお願い致します!

K様、本当におめでとうございました(*^^*)
